Hà Nội: Cầu chữ C đã hoàn thành hơn 70% khối lượng, dự kiến khai thác tháng 3/2023
Dự án cầu vượt nút giao Chùa Bộc- Phạm Ngọc Thạch có kết cấu thép lắp ghép, cầu vượt trực thông dạng chữ C với tổng mức đầu tư khoảng 147 tỷ đồng. Cây cầu này được khởi công xây dựng vào tháng 11/2021.
Theo tiến độ ban đầu, dự án sẽ hoàn thành, đưa vào khai thác trong tháng 6/2022. Tuy nhiên, chủ đầu tư phải lùi mốc khánh thành đến cuối năm 2022. Lý do được đư ra là biến động giá vật liệu xây dựng và khó khăn khi di chuyển công trình cả ngầm và nổi phía đường Phạm Ngọc Thạch. Hiện dự án tiếp tục không đạt tiến độ nên phải lùi sang năm 2023.

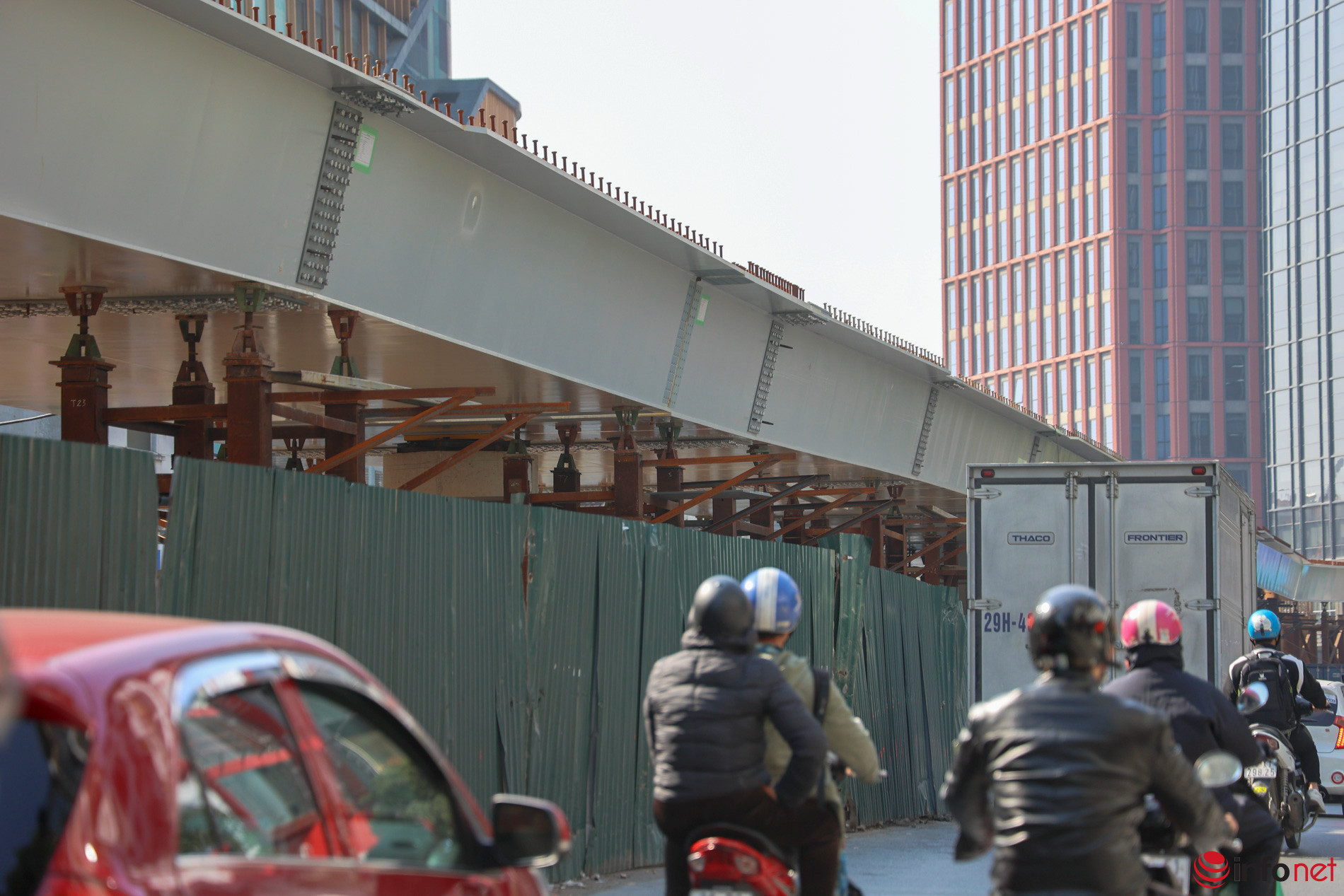

Theo kế hoạch của chủ đầu tư, ngày 30/11 sẽ hoàn thành kết cấu phần dưới phía đường Chùa Bộc, đầu tháng 11 lắp đặt dầm thép phía đường Phạm Ngọc Thạch và xong trước ngày 5/12, lao lắp các nhịp dầm thép trong tháng 12 và xong kết cấu phần trên trước Tết Âm lịch.

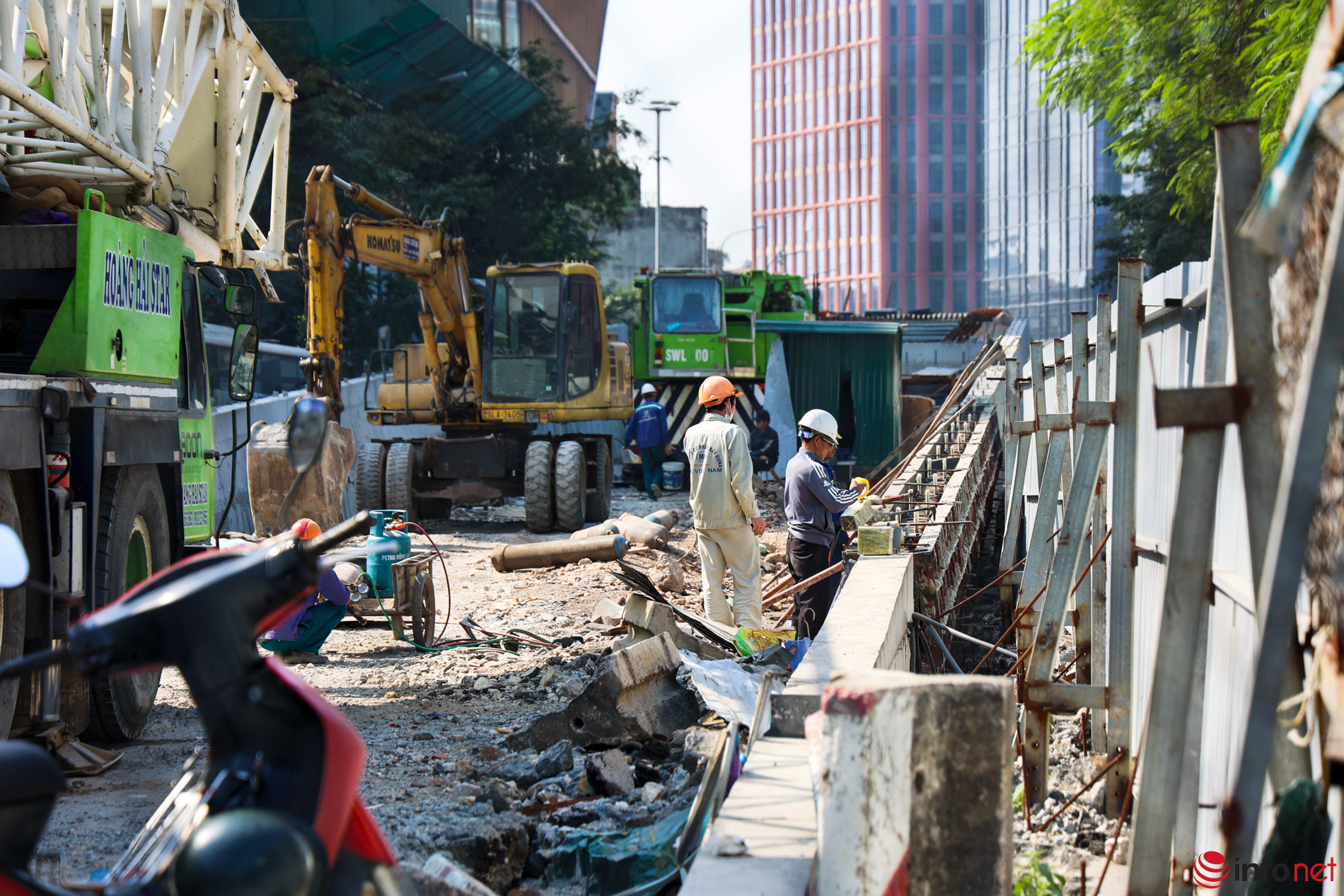

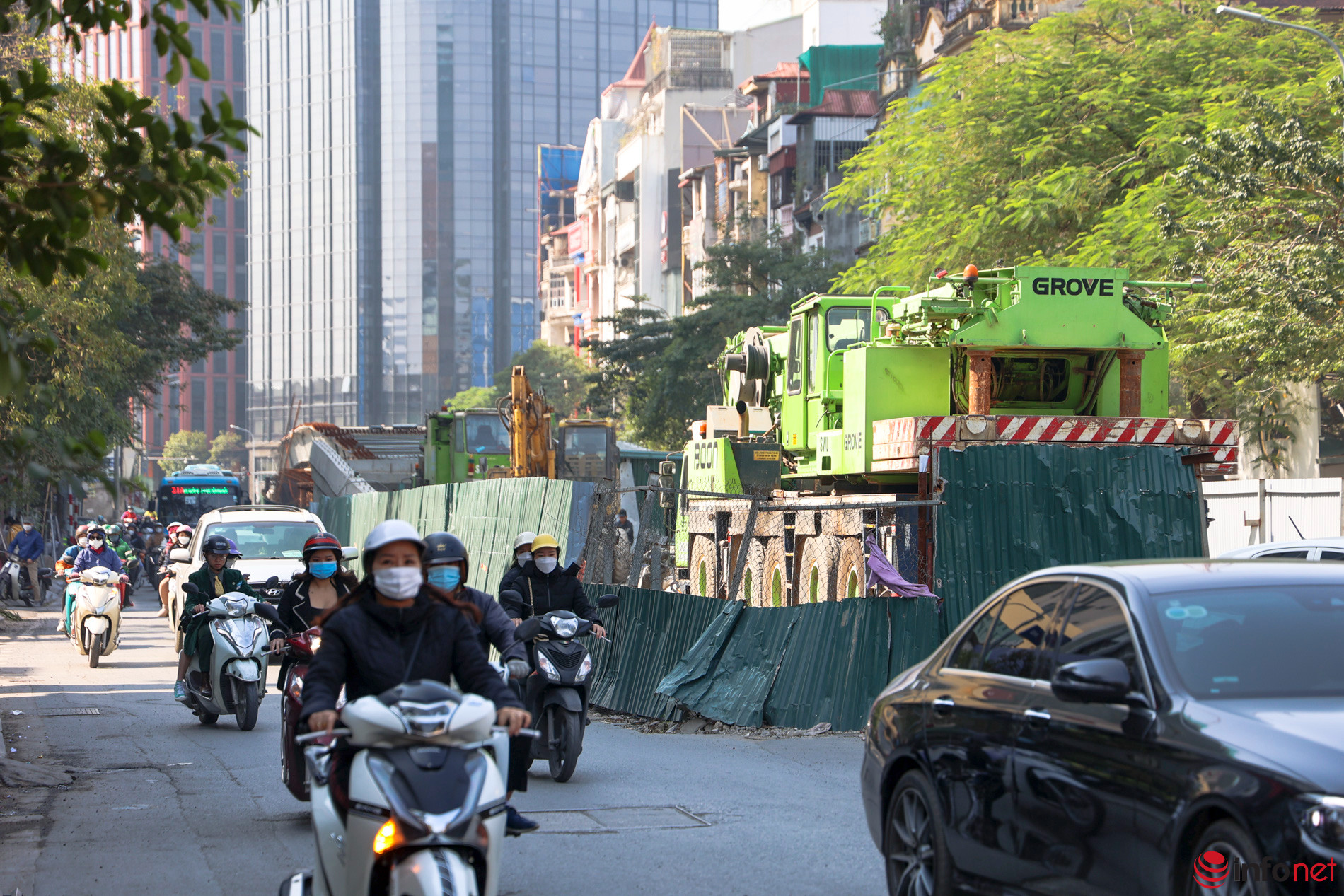

Theo ghi nhận của PV Infonet, hiện tại nhiều vật liệu, thiết bị phục vụ cho việc thi công được tập kết dưới gầm phía đường Phạm Ngọc Thạch. Tại phía đường Chùa Bộc đã khoan xong 14/14 cọc khoan nhồi và đang triển khai thi công mố trụ.

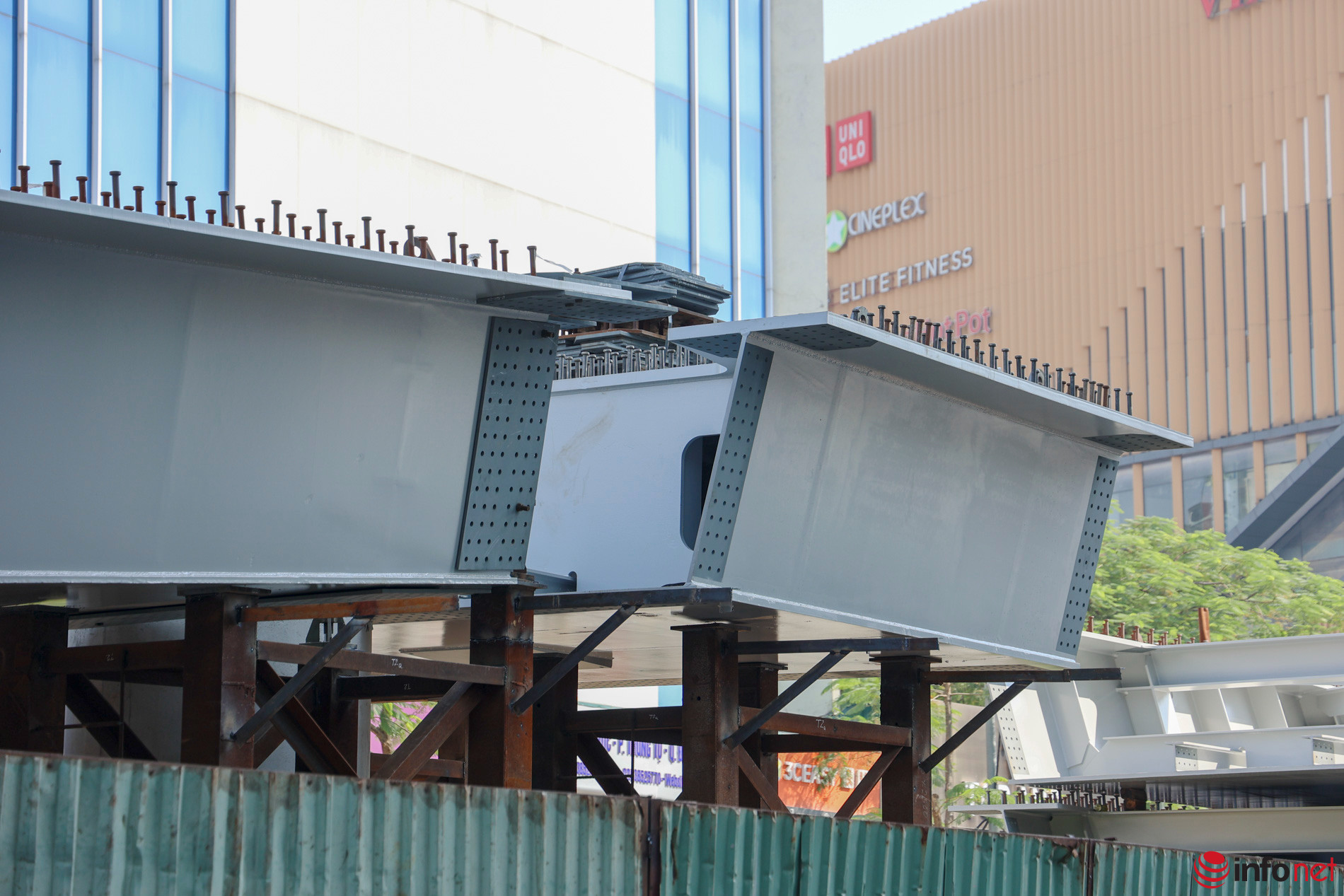

Liên danh nhà thầu: Công ty CP tập đoàn Thành Long - Cienco1 - Công ty CP xây dựng kỹ thuật Việt Hưng đảm nhiệm thi công. Trong đó Công ty Thành Long thực hiện thi công kết cấu dầm thép phần trên, gồm chế tạo và lắp đặt 35 phiến dầm hộp thép liên hợp.
Về nguyên nhân chậm tiến độ, nhà thầu cho biết dầm thép cầu được đúc tại Hải Phòng và Hưng Yên. Quá trình vận chuyển dầm từ Hải Phòng đến Hưng Yên phải đi qua các trạm thu phí, mà kích thước bề ngang của dầm thép lớn từ 6,5m trở lên, vượt quá khổ rộng của trạm thu phí nên phải làm thủ tục thỏa thuận tạm tháo dỡ, mở rộng trạm cho xe qua, dẫn đến mất thêm nhiều thời gian. Ngoài ra, hệ thống kết cấu ngầm phía đường Chùa Bộc cũng gặp khó khăn khi di chuyển.
Theo Ban Quản lý dự án đầu tư xây dựng công trình giao thông Hà Nội, hiện tất cả công trình ngầm nổi phát sinh đã được xử lý hoàn tất, đủ điều kiện thi công lắp ghép cấu kiện dầm và xà mũ.
Dự kiến, sau khi cây cầu được hoàn thiện, cơ quan chức năng sẽ tổ chức giao thông hai chiều. Hướng dọc đường Tôn Thất Tùng - Phạm Ngọc Thạch, đường Chùa Bộc - Đông Tác và các nhánh rẽ còn lại sẽ được tổ chức giao thông bằng đèn tín hiệu dưới cầu.
Công trình nhằm nâng cao năng lực giao thông qua ngã tư Chùa Bộc - Phạm Ngọc Thạch - Tôn Thất Tùng - Đông Tác, giải quyết tình trạng ùn tắc lâu nay. Khi mặt đường Tôn Thất Tùng được mở rộng, thành phố sẽ xây dựng bổ sung nhánh cầu trên đường Tôn Thất Tùng và khớp nối với nhánh Phạm Ngọc Thạch, tạo thành cầu vượt chữ C hoàn chỉnh.

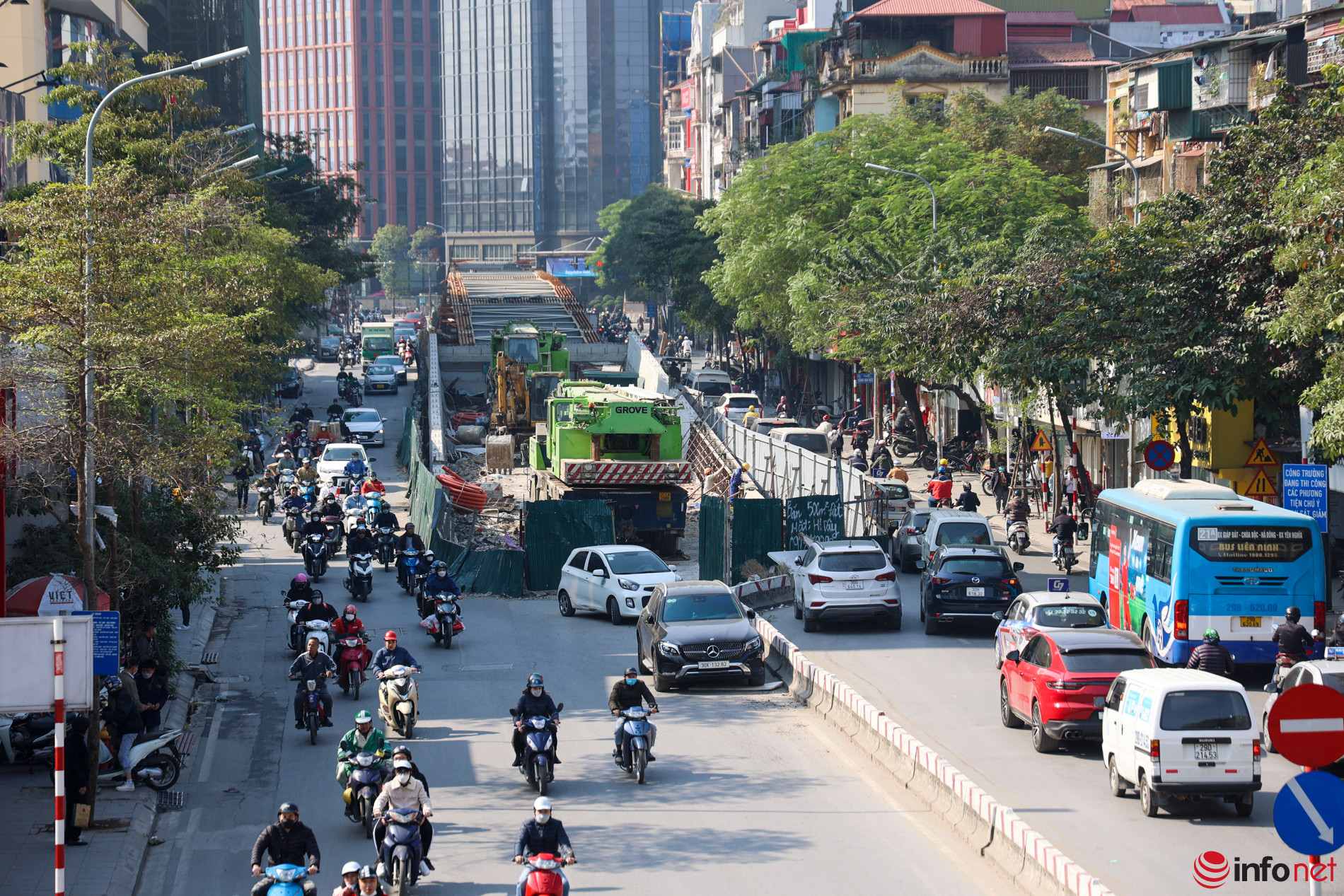

Hiện nay, dự án đạt hơn 70% khối lượng công việc. Việc lắp các nhịp dầm thép sẽ hoàn thành trong tháng 12 và xong kết cấu phần trên trước Tết Quý Mão. Dự kiến công trình sẽ đưa vào khai thác vào tháng 3/2023.
Bảo Khánh
