Nhà máy điện rác Sóc Sơn phát điện 3 tháng, chuẩn bị vận hành giai đoạn 2
Hiện nay, Nhà máy đốt rác phát điện Thiên Ý đã chính thức hòa điện lưới quốc gia khoảng 3 tháng. Không chỉ xử lý khoảng 1.000 tấn rác/ngày của Hà Nội, nhà máy điện đốt rác phát điện Sóc Sơn đã sản sinh được 15 MW/giờ, điện phục vụ cho công tác sản xuất, hiện thực hóa mục tiêu biến rác thành tài nguyên.
Trao đổi với PV Infonet, bà Nguyễn Thị Hồng Vân - Tổng Giám đốc Phát triển thị trường tại Đông Nam Á của Công ty cổ phần Môi trường năng lượng Thiên Ý - đơn vị vận hành nhà máy cho biết, hiện nay nhà máy đang vận hành giai đoạn 1 và đến đầu tháng 11 sẽ vận hành giai đoạn 2. Trong giai đoạn 2, nhà máy sẽ hoạt động thêm 2 lò đốt và 1 tổ máy, với công suất là khoảng 3.000 tấn rác/giờ, dự kiến sẽ sản sinh được 45 MW điện mỗi giờ. Giai đoạn 3 sẽ vận hành vào cuối tháng 12.
“Chúng tôi đã hoàn thành đầy đủ thủ tục của giai đoạn 2, hiện giờ đang chờ Bộ Tài nguyên và Môi trường phê duyệt”, bà Vân khẳng định.
Theo bà Vân, nhà máy đã phát hòa lưới điện quốc gia khoảng 3 tháng nay nhưng chưa được bán thương mại.
“Việc chưa được bán điện thương mại ảnh hưởng khá lớn đến doanh nghiệp. Vì tổng mức đầu tư của nhà máy tương đối lớn. Hiện giờ nhà máy đã đi vào vận hành, tuy nhiên chưa có nguồn thu, chính vì vậy ảnh hưởng rất lớn đến phương án tài chính của Công ty”, bà Vân cho biết thêm.
Cũng theo bà Vân, hiện nay nhà máy đang sử dụng khoảng 160 công nhân và kỹ sư.
''Nhà máy đã hoạt động chính thức, máy móc phải chạy, và chúng tôi phải dùng khá nhiêu hóa chất để xử lý cho công nghệ đốt rác'', bà Vân nói thêm.
Bãi rác Nam Sơn (huyện Sóc Sơn, Hà Nội) sau hàng chục năm được sử dụng mấy năm nay đã rơi vào tình trạng quá tải, thiếu nơi chôn lấp, lưu chứa nước rỉ rác, tiềm ẩn nhiều nguy cơ xảy ra các sự cố môi trường. Đến nay, nhờ sự vận hành của nhà máy điện rác, vấn đề ở bãi rác Nam Sơn đang từng bước được giải quyết tích cực.
Dự án Nhà máy đốt rác phát điện Thiên Ý được UBND TP Hà Nội chấp thuận chủ trương từ cuối năm 2017, với nguồn vốn đầu tư hơn 7.000 tỷ đồng do nhà đầu tư nước ngoài thi công và vận hành.
Theo thiết kế, khi hoàn thành, nhà máy sẽ tiếp nhận và xử lý được 5.000 tấn rác/ngày, tương đương 60 - 70% lượng rác đang chôn lấp của Hà Nội hiện nay.
Cuối năm 2019, Chủ tịch UBND Hà Nội đã đến thăm công trường và yêu cầu chủ đầu tư thực hiện đúng cam kết, hoàn thành dự án vào tháng 8.2020, vận hành vào tháng 10.2020. Tuy nhiên, dịch COVID-19 bùng phát trong năm 2020 đã khiến dự án nhiều lần hoãn tiến độ.

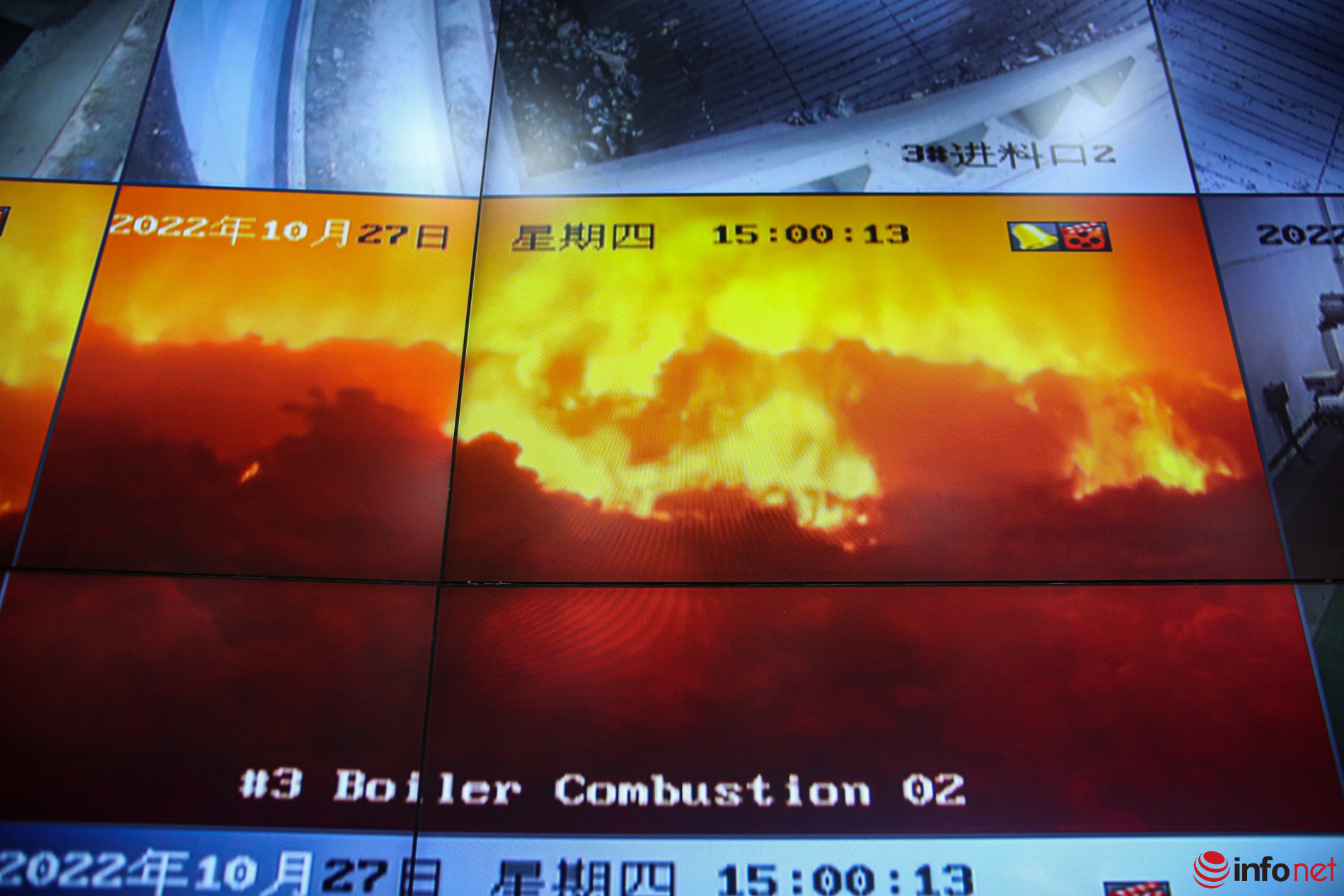

Theo ông Trịnh Nhật Cương, Phó tổng giám đốc Nhà máy điện rác Sóc Sơn, hiện nhà máy đã hoà lưới điện quốc gia. Để phục vụ công tác chạy thử, nghiệm thu, hiện tại nhà máy đang chạy thử các mức tải khác nhau. Dự kiến, nếu không có vấn đề phát sinh, chúng tôi sẽ chạy thử từ 2-3 tuần, sau đó đến giai đoạn chạy tin câỵ và phát điện chính thức.
"Theo thoả thuận với Tập đoàn Điện lực Việt Nam (EVN) về mua bán điện, trong giai đoạn chạy thử, tiền điện sẽ không được thanh toán. Tuy nhiên, điện sẽ được dùng để phục vụ các công việc của nhà máy....Việc phát điện thương mại còn phụ thuộc vào nhiều vấn đề phụ trợ khác như hồ sơ nghiệm thu xây dựng, phòng cháy...", ông Cương cho biết.
Bảo Khánh
